Naujausios

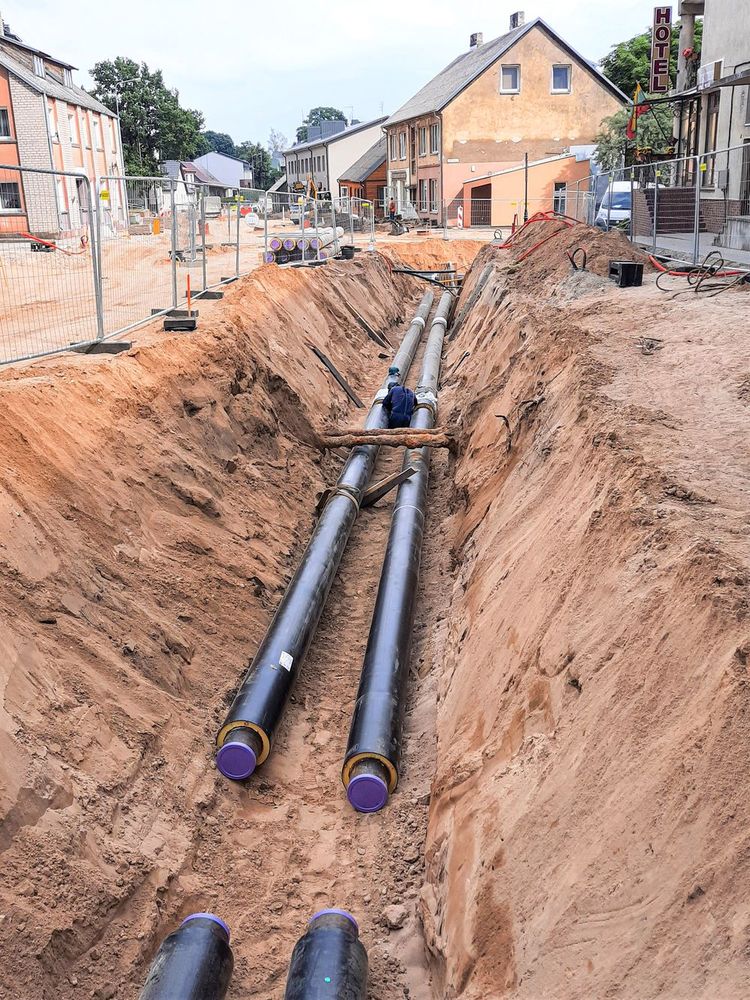

Kaip pasakojo Plungės šilumos tinklų laikinoji vadovė Margarita Charitonova, apie šią jungiamąją trasą kalbama jau dešimtmetį, gal ir ilgiau, o šiuo metu kalbos pamažu virsta kūnu. 1,4 km ilgio vamzdynus tiesia Kauno įmonė „Požeminiai darbai“, projekto vertė – apie 1,2 mln. eurų (be PVM).
„Pastaruoju metu viešojoje erdvėje netrūksta pasvarstymų, ar ši trasa atsipirks. Kalbant apie tai, yra keli labai svarbūs momentai. Trasų atsipirkimas skaičiuojamas 30-ies metų laikotarpiui, šiuo atveju kilovatvalandės kainą gyventojams tai paaugins 0,08 cento. Bet reikia žiūrėti ne į tai, kada mums sugrįš investuotos lėšos, bet kada sugrįš gyventojams, nes viena mūsų funkcijų yra užtikrinti šilumos tiekimą mažiausiomis kainomis. Jungiamoji trasa ir leis padaryti tą kainą mažesnę, nei ji būtų neįgyvendinus šio projekto“, – kalbėjo M. Charitonova.
Skaičiuojama, kad pradėjus eksploatuoti jungiamąją trasą, Lentpjūvės gatvės katilinės pajėgumai bus išnaudojami visu 100-u procentų, joje piko metu tikimasi pagaminti 9–10, vasaros metu – 5 megavatus šilumos (tiek esą užteks paruošti karštą vandenį visam miestui). O šiuo metu minėtoji katilinė išnaudojama tik maža dalimi, vasarą ji pagamina 0,5 megavato šilumos, žiemą daugiausiai 5-is.
Atitinkamai mažėtų ir poreikis kūrenti V. Mačernio g. katilinėje Plungės šilumos tinklų valdomus dujų katilus. Tiesa, visiškai apsieiti be jų nepavyks, mat piko metu šilumos poreikis išauga iki 18 megavatų.
Siekiama, kad jungiamoji trasa būtų pabaigta iki šildymo sezono pradžios. Kad būtų spėta, darbai vykdomi dviem frontais: du ekskavatoriai jau darbuojasi Telšių gatvėje, dar du – I. Končiaus gatvės gale. Darbus užbaigti planuojama ties Palankės gatvės tvenkiniais, kur ir susijungs abu trasos galai. Tiesa, vamzdžio kišti po vandeniu nereikės – jį numatyta tiesti po per šiuos tvenkinius suprojektuotu ir naujai žadamu įrengti tiltu.
„Spalį ten ir kirpsim raudoną juostelę“, – vylėsi Savivaldybės administracijos direktorius Mindaugas Kaunas. Ir pridūrė ne taip seniai sulaukęs kritikos, kad remontuojant Minijos gatvę be Tarybos pritarimo po ja buvo įrengti futliarai šiai trasai.
Pasak Savivaldybės vadovo, šie darbai išties atsiėjo nepigiai – įrengti vieną futliarą kainavo apie 40 tūkst. eurų, kitą – dar apie 20 tūkstančių. Bet šie parengiamieji darbai dabar leis vamzdį patiesti neardant neseniai suremontuotos Minijos gatvės, kas būtų kainavę gerokai brangiau.
Žinoma, gyventojams dabar svarbiausia, ar dėl šių darbų jie neliks be karšto vandens. Rengiant naują šilumos trasą tokių trikdžių išvengti neįmanoma, tad vienur kitur šiltą vandenį kuriam laikui teks užsukti.
Daugiausiai nepatogumų dėl to patirs gyvenantieji I. Končiaus gatvėje, nes didžioji jungiamosios trasos dalis eis būtent šia gatve. Plungės šilumos tinklų vadovė žadėjo, kad karštas vanduo bus atjungiamas tik tada, kai darbininkai bus pilnai pasiruošę atlikti vamzdžių sujungimo darbus. „Nelaikysime gyventojų be karšto vandens nė dienos ilgiau, nei tai bus būtina“, – kalbėjo M. Charitonova ir prašė gyventojų vardan bendro tikslo apsišarvuoti kantrybe.
Konkretus laikas, kada bus užsukamas karštas vanduo, bus skelbiamas Plungės šilumos tinklų interneto svetainėje bei daugiabučių namų laiptinių skelbimų lentose.
